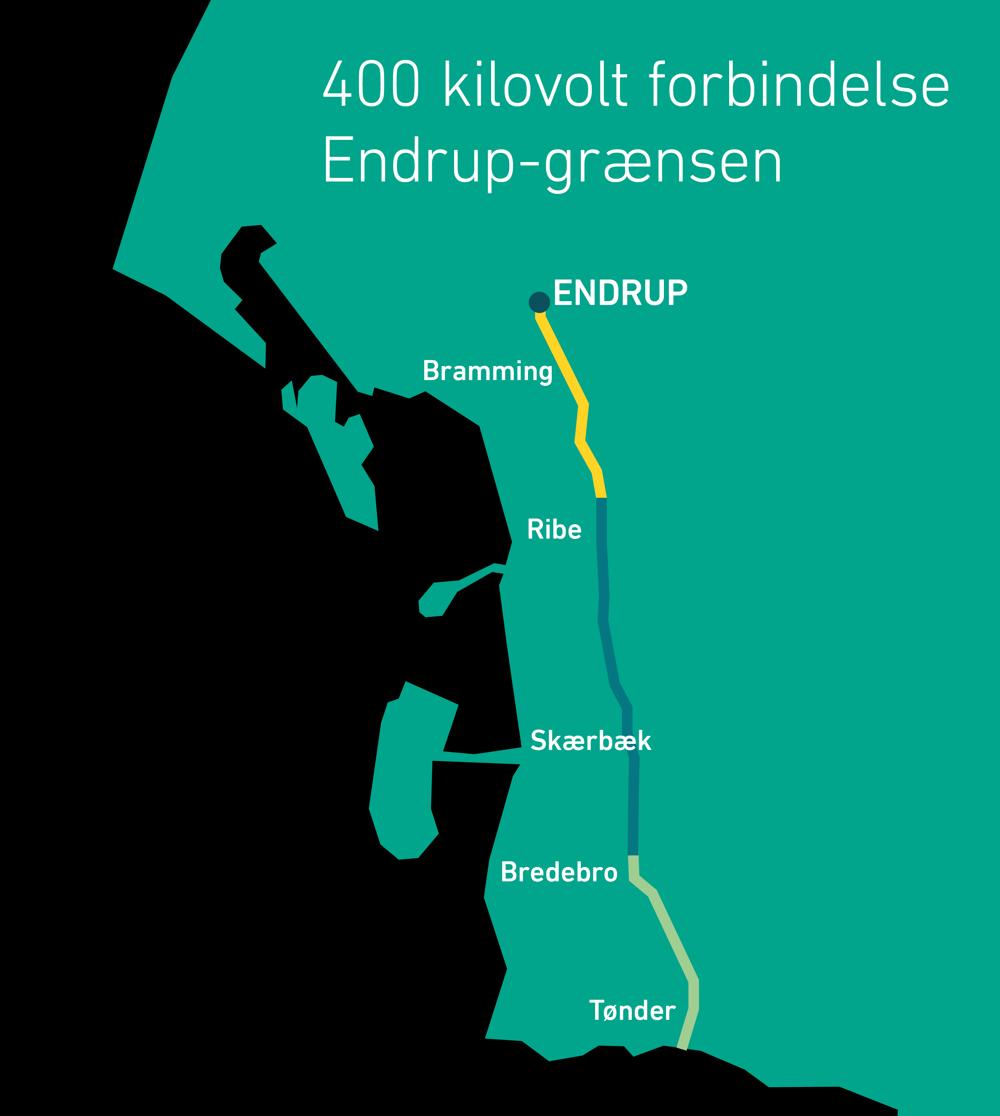

Del af forsinket 400 kV forbindelse sendes nu i høring

Borgerne i projektområdet for den kommende højspændingsforbindelse mellem Endrup og grænsen modtager snart brev fra Energinet om, at Plan- og Landdistriktsstyrelsen samt Miljøstyrelsen sætter 2. offentlighedsfase for projektet i gang den 14. februar 2023.

Det betyder, at Plan- og Landdistriktsstyrelsen offentliggør forslag til landsplandirektiv for projektet samt miljøvurdering af planen, og at Miljøstyrelsen offentliggør miljøkonsekvensrapporten samt udkast til §25-tilladelse (VVM-tilladelse).

Det oplyser Energinet i en pressemeddelelse.

Høringsfasen igangsættes efter flere forsinkelser af den oprindelige tidsplan – bl.a. som følge af et behov for nye miljøundersøgelser, omfattende revideringer af miljøkonsekvensrapporten samt myndighedsbehandling mm.
Fremdriften i projektet vækker glæde hos projektleder for den nye højspændingsforbindelse, Christian Jensen:

- Vi er rigtig glade for, at vi nu igen kan informere de mange borgere, der bliver berørt af den nye 400 kV forbindelse mellem Endrup og grænsen om fremdrift. Projektet har været ramt af forsinkelser, og vi ved, at uvisheden har været til frustration og forundring for rigtig mange. Vi har gjort, hvad vi kunne fra Energinets side for at minimere forsinkelserne, og jeg er glad for, at vi nu kan komme et stort skridt videre med at give de berørte borgere klarhed, siger Christian Jensen.

Udveksling af energi kan øges markant

Om projektets betydning for den danske indsats for at kunne realisere den grønne omstilling af energisektoren siger Christian Jensen:

- Jeg ser selvfølgelig meget frem til, at vi kan begynde at bygge, og endnu mere til 2025 hvor anlægget forventes at kunne tages i drift. Forbindelsen skaber sammenhæng mellem det nordtyske og det danske elnet, så udveksling af energi over grænsen kan øges betragteligt. Det er afgørende for den grønne omstilling, at der kan transporteres store mængder energi fra solcelleparker, havvindmøllerparker og energiøer gennem det danske og det europæiske elnet og ud til forbrugerne. Derfor er fremdriften i projektet en rigtig positiv ting, siger Christian Jensen.

Næste skridt i processen

Den officielle høringsfase for strækningen Endrup-grænsen varer frem til den 18. april 2023. Når høringssvarene er behandlet, forventer man, at Plan- og Landdistriktsstyrelsen kan udstede et landsplandirektiv, som er plangrundlaget for projektet, og at Miljøstyrelsen kan udstede §25-tilladelsen (VVM-tilladelse).

I høringsperioden vil Energinet sammen med myndighederne gerne informere om projektet.

Derfor inviterer Energinet til informationsmøder den 28. februar og 1. marts i henholdsvis Ribe og Løgumkloster, hvor alle er velkomne. Ved disse møder vil det også være muligt at drøfte de lokale forhold på tomandshånd med eksperter fra Energinet og høre mere om, hvad der kommer til at ske i de kommende måneder.
