Fjernkøling i Aalborg Øst: Aalborg Forsyning klar med nye udbud

I sommeren 2019 blev der taget første spadestik til det 125 millioner kroner dyre fjernkøleanlæg, der med kulde fra Aalborg Portlands kridtsø skal forsyne Aalborgs nye supersygehus med køl.

Det er første fjernkøleprojekt i regi af Aalborg Forsyning og et kompliceret projekt, som selskabet derfor har valgt at bryde ned i etaper, som kører parallelt i flere spor.

Arbejdet skrider fremad anført af Aalborg Forsynings projektleder Michael Sandager, der sammen med resten af sit team, holder snor i de forskellige dele af projektet.

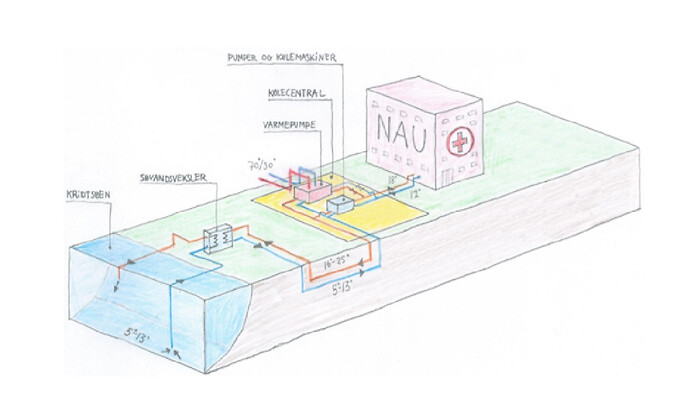

De skal sikre, at der på bredden af Aalborg Portlands kridtsø opføres en søvekslerstation med tilhørende pumper; at der på Nyt Aalborg Universitetshospital (NAU) opføres en kølecentral og etableres et distributionsnet. Og at de to dele kobles sammen via en 3,6 kilometer lang transmissionsledning.

Kølingen skal på NAU anvendes til patientstuer, personale- og kliniske faciliteter samt hospital udstyr og erstatte normale eldrevne køleanlæg.

Mangler to stikledninger
Første etape af de fire begyndte Aalborg Forsyning allerede på, da man tog første spadestik i august. Distributionsnettet på 3,2 kilometer, der i to spor skal transportere det kolde vand rundt på hospitalsgrunden.

Årsagen til at der er anlagt to rørsystemer er at det ene skal fungere som back-up, hvis det andet ryger.

Læs også: Fem milliarder skal skabe storskala-testområde i Nordjylland

- Køl kan betyde forskellen på liv og død. Derfor kører vi med redundans. Det betyder vi har back-up for de kritiske komponenter, så vi altid kan levere køl, siger Michael Sandager.

Det er Logstor, der har leveret rørene, Designsmeden har svejset dem sammen og Aabybro Entreprenørforretning har stået for gravearbejdet. Og der kan snart meldes færdigt arbejde.

- Vi er næsten færdige med distributionsledningerne internt på NAU-grund. Det eneste, der mangler er to stikledninger, der skal føres ind på sygehuset der, hvor skurbyen ligger nu. Den bliver fjernet til august, hvor det bliver lavet færdigt, siger Michael Sandager.

Førerløs bus udløser 16 meter ledning
Mellem kridtsøen og NAU ligger anden etape: Etableringen af den 3,6 kilometer lange transmissionsledning, der skal fragte det kolde vand frem og tilbage mellem sø og hospitalsby.

Her er Aalborg Forsyning gået i gang og så alligevel ikke.

- Vi har anlagt 4x16 meter, men resten er ikke sendt i udbud endnu, siger Michael Sandager og uddyber:

Læs også: Aalborg Forsyning arbejder med mangt og meget i kulissen

- Vi blev nødt til at anlægge ledninger på en strækning ved Astrupstien, da det er her den førerløse bus, der testes i Aalborg Øst, kører. Hvis vi skulle have lavet strækningen senere sammen med den resterende del, måtte vi lave styret underboring og det er for dyr en løsning for sådan en lille strækning, siger Michael Sandager.

Derfor har Logstor, Designsmeden og Aabybro Entreprenørforretning ført an af Rambøll allerede været på spil her, mens resten af opgaven netop nu er på vej i udbud.

Det vil sige 3,6 kilometer transmissionsledning i to spor tværs igennem Aalborg Øst.

- Vi har egentligt haft det i EU-udbud med prækvalifikation udsendt i december , men vi har måttet udspecificere projektbeskrivelsen og sender det derfor ud i et nyt udbud , siger Michael Sandager.

Læs også: Skjulte skatte dukkede op under nedrivning af kul-blok

Han forventer at kunne indgå kontrakt på en samlet pakke med entreprenør og smed i april. Logstor er dog allerede gået i gang med at producere rørene.

Søveksler og kølecentral
De to sidste etaper af projektet er etableringen af søvekslerstationen på bredden af kridtsøen og kølecentralen på NAU.

På begge dele har Aalborg Forsyning allieret sig med Cowi som projekterende rådgiver. Projekteringen af begge dele er i gang. Dog er arbejdet med Kølecentralen lidt længere fremme end arbejdet med søvekslerstationen.

Projektet er netop nu i myndighedsbehandling, og når den del er klar, sendes opgaven i udbud.

Udbuddene deles op i fagentrepriser og Michael Sandager forventer, at udbuddene vil falde fra marts til juli, hvor de første kommer til at vedrøre bygningen, mens udbud om anlæg, materiel og installationer følger som perler på en snor.

7,3 MW køl og 2,0 MW varme
Det samlede projekt skal, når det står færdigt, kunne levere 7,3 MW køl til NAU og 2,0 MW varme til det aalborgensiske fjernvarmenet.

Hele molevitten skal stå klar i juni 2021 og det kommer det også til – trods kompleksiteten i projektet.

Michael Sandager fortæller at både tidsplan og budget overholdes til punkt og prikke.

(Forsidefoto: Colourbox)

Hold dig opdateret med Energy Supply DK

Ja, jeg accepterer Nordiske Mediers betingelser og kommunikationsvilkår

Kommentarer (0)
Forsiden lige nu

Danske Kraftvarmeværker får ny direktør

Sådan bliver Fjernvarme Fyn fri af kullene

Guldborgsund Forsyning spidser endnu engang fyldepennen og indgår kontrakt på 110 millioner kroner

16 nye biogasbusser til i Nordjylland

Fjernvarme Fyn er færdig med kullene tre år før tid: Det koster 875 millioner kroner

Nyhedsbrev

12.577 modtager dagligt nyhedsbrevet.

Annoncér i nyhedsbrevet
Se det seneste nyhedsbrev.

Mærsk og Ørsted planlægger enorm brintfabrik i København

Online Avis Arkiv

Fejl hos husejere i bydel får lort til at flyde ud i Gudenåen

Ny CEO hos Connected Wind Services

Professor: Brintfabrik kan blive afgørende for danske klimamål

Siemens Gamesas nye supermølle får debut i Taiwan

Logstor leverer rør til svensk fjernvarme

Ny formand for Dansk Batteriselskab

Coronavirus har sendt Hofor på lækagejagt

Forvaltning: Tilladelse til at udlede spildevand står ved magt

Aarsleff overvejer ny retssag i strid om rørpatent

1

Energistyrelsen godkender forundersøgelser for Omø Syd og Jammerland Bugt Havmølleparker

Med Energistyrelsens ja: European Energy arbejder videre med 560 MW vind

Danish Blade Service lander ordre fra svensk energigigant

Københavns Kommune udskyder udledning af spildevand i Øresund

Australsk serviceordre til Siemens Gamesa

Citronbatteri gav grå hår i hovedet på fysiklærer

Million-bevilling til forskning i organiske solceller

Solceller trodser byggeriets coronanedtur

Fyldt ordrebog gør stor vindleverandør optimistisk

Ugens rokader i bestyrelser og direktioner

Kamstrup: - Vi skaffer nye ordrer rent virtuelt

2

De første 500 ton affaldsplast er landet hos Quantafuel

Sønderjysk elektronikproducent henter ny medejer

Politisk aftale om bedre klimatilpasning på plads

Nye energiprojekter på vej

Ugens rokader i bestyrelser og direktioner

Hollandsk ordre til Vestas

Siemens Gamesa skal levere hybridanlæg

Hjernø Værktøjsfabrik vil være eksperter i brændselsceller

Nye energiprojekter på vej

Transformerproducent opnår grøn standardmærkning

Se alle Medlemmernes egne nyheder

Gode muligheder for opgradering af Revit-kompetencerne

Når vi trykker på knappen, skal systemet bare fungere

Investering i "last mile" bliver en prioritet efter Covid-19

Er du på udkig efter nyt faldsikringsudstyr?

Grøn køling til industrien

Technoflex Koblinger

Få sikkerheden i top i de elektriske transformerstationer

Fjederstyrede sikkerhedsventiler fra ProMetal

Tag kontrollen over uønskede bakterier med hygiejneklude som

Coromatic fokuserer på bæredygtig og fossilfri kritisk nødst

NY brochure til dig: Sådan tjener du penge med GP INDUSTRI!

Velkommen til en ny bydel, Høje Taastrup C!

Konfiguration og dokumentation i 'skyen'

Nidec Industrial Automation Denmark A/S udvider teamet

Få styr på dine stopårsager - 2

Tilslutning af mobile generatoranlæg

Få overblik over vores udvalg af løfteåg på vores hjemmeside

Webinar: Inventor og Tick Tool - Tips & Tricks

Sensorer til barske miljøer

Rabat på kurser i AutoCAD og Revit

Mobil aircondition - testet af Teknologisk Institut

Prysmian sætter nye bæredygtighedsmål til 2022

ABB TechTalks: Fuel cells for ships – scaling up for wider c

En af de mest energibesparende befugtere på markedet

Technoflex notstikker

Send til en kollega

0.172
