NCC i mål med første strækning københavnske kabler

Energinet er i fuld gang med at fremtidssikre elforsyningen til Københavnsområdet ved at forny og forstærke kabelnettet, og NCC har nu lagt strækningen fra Avedøreværket til Amager koblingsstation. Anden strækning forventes afsluttet i løbet af efteråret, mens en tredje sættes i gang i slutningen af august.

Det oplyser NCC i en pressemeddelelse.

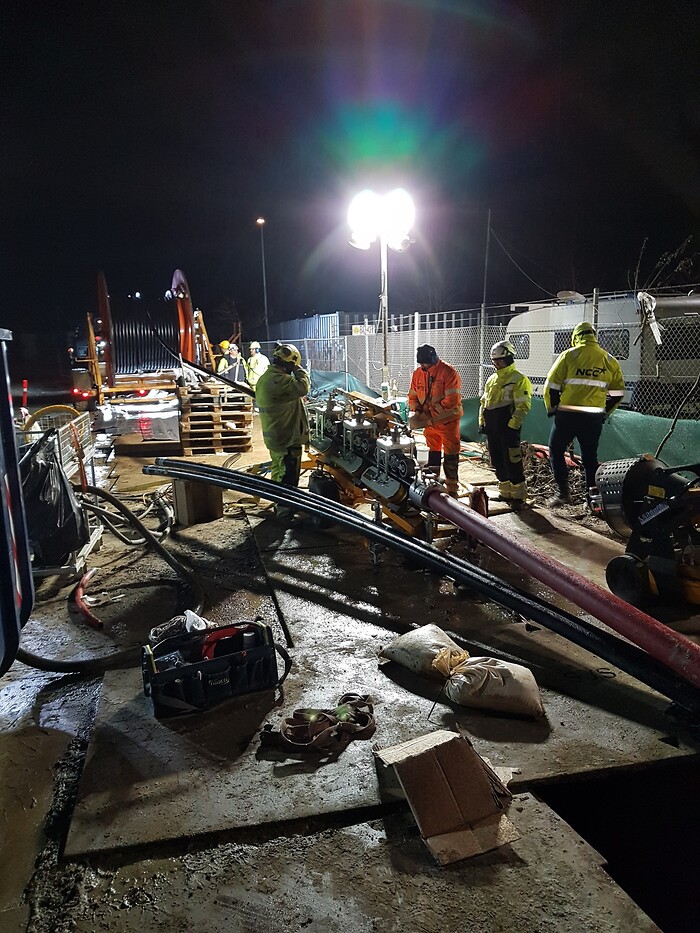

Projektets første strækning bestod af cirka 11 km gravning – 38 km trækrør og 34 km 132 kV kabel på en samlet vægt af 340 tons samt cirka 4 km boringer. Blandt andet to store komplicerede boringer under Kalvebodløbet og Royal Golfklub på over to km. Undervejs skulle der på længere strækninger graves i over fire meters dybde for at holde respektafstand til eksisterende ledninger.

- Det kræver et professionelt projektteam at udføre så komplicerede gravearbejder, som disse projekter indeholder, og det kræver dygtige samarbejdspartnere og de bedste graveførere, og dem er vi heldige at have, siger områdedirektør Kim Høgh Thomsen fra NCC.

1000 ton nye kabler

Om projektet

Kabelnettet i Københavnsområdet blev bygget tilbage i 1950’erne, 60’erne og 70’erne, så det skal udskiftes for at skabe forsyningssikkerhed. Elforbruget er stigende i området, og derfor er det også nødvendigt at etablere nye elforbindelser samtidig med, at de udtjente kabler skiftes ud.

Om Watucab-metoden

Watucab er en metode, hvor kabler spules gennem rør med vand som transportvæske. Metoden, der er udviklet i Schweiz, er nu med stor succes anvendt på to projekter. NCC’s team har oparbejdet erfaring med metoden efter at have lagt cirka 70 km kabler på den måde.

Projektteamet har siden december arbejdet på strækningen fra Glentegården til Svanemøllen koblingsstation. Her er arbejdet udfordret af, at gravearbejdet foregår i meget trafikerede områder, blandt andet på Jagtvej, Lyngbyvejen og ved Vibenshus Runddel. Også her sker en del gravearbejde i mere end fire meters dybde. Strækningen er på 12 km. trace, hvor der er nedlagt 36 km trækrør og spulet 36 km 132 kV kabel; omregnet i vægt er det 365 tons kabel. Arbejdet på denne strækning forventes afsluttet i løbet af efteråret, og i slutningen af august tager holdet hul på tredje og sidste etape.

Den tredje strækning løber fra Glentegården koblingsstation til Bellahøj koblingsstation. På de cirka otte km skal der lægges omkring 24 km trækrør og 24 km 132 kV med en samlet vægt på omkring 240 tons. Når NCC og Energinet er i mål med projektet, vil der altså være blevet lagt lige knap 1000 ton nye kabler under København.

Mere om: NCC
Hold dig opdateret med Energy Supply DK
Kommentarer (0)
Forsiden lige nu

Energilagring i flowbatterier skal skaleres op og gøres omkostningseffektivt

Se billederne: Erhvervsministeren til tops i kæmpe-vindmølle

Endnu en millionregning på vej til Verdo

MHI Vestas bekræfter taiwansk storordre

Aarsleff mere end fordobler bundlinjen i første kvartal

Nyhedsbrev

Supersygehus får dobbelt datacenter inden efteråret er slut

Online Avis Arkiv

European Energy afviser: Apple er ikke involveret i Tjele-projektet

Borgmester til fyrede LM-folk: Det er øv, men der er masser af jobs

Højspændingskabler trækker ned hos NKT

Vejen til et elektrificeret Danmark er brolagt med varmepumper, elbiler og elkedler

Klumme:
Debat
Overskudsvarme og sektorkobling – Vigtige spillere for Danmarks klimamål

200 job på spil: LM Wind Power varsler fabrikslukning

Regeringen vil ikke sætte dato for forhandlinger om klima

Danske Commodities går efter nye markeder

Elektrificering af Danmark: Fjernvarme og sæsonlagre bliver rygraden i fremtidigt energisystem

Kalundborg Forsyning river fire skorstene ned

Hofor i modvind: Vores biomasse kommer først og fremmest fra Europa

1

Klumme:
Debat
Fjernvarme er en grøn og billig reduktionsmulighed

Topchef hos energiselskab fratræder: Ny mand hentet fra Bolivia til Esbjerg

Ny rapport: Biogas kan produceres langt billigere i 2030

Aalborg Forsyning arbejder med mangt og meget i kulissen

1

Hofor vil til bunds i anklager om vold ved biomasseplantage i Brasilien

Aalborg CSP lander anden varmepumpeordre på en måned

Frankrig indleder lukning af landets ældste atomkraftværk

2

Topøkonomer: Højere CO2-afgifter skal sikre grøn omstilling

Mexicansk ordre Vestas

Svag tilbagegang i vindmøllebranchen i 2018

Ugens rokader i bestyrelser og direktioner

Kinesisk ordre til Vestas

1

Forening: Varmeproduktion lægger pres på gamle træer

- Inde i varmen for tiden: Dansk solcellebord scorer international pris

Svensk ordre til Vestas

Direktør: Vandsektoren kan ikke klare den øgede forurening

Ugens rokader i bestyrelser og direktioner

Grundfos vil digitalisere vand-infrastrukturen

Siemens Gamesa lander canadisk ordre

Se alle Medlemmernes egne nyheder

Omfattende Panduit program

Specialdesignede laserscannere til sikring

Vejledning for nettilslutning af produktionsanlæg

Generator- og køleseminar på Viborg Hospital

Cityringen - M3 - Metrostationer

Hvad kendetegner en viking?

Løfteåg leveret til finsk kunde - Fyns Kran Udstyr A/S

Hastelevering af dit glas fra Mirit Glas

Anden sandhed om det danske elmarked - Aventia Energy

"Drivkraften er det gode samarbejde med mine Kunder"

Hvordan øger du effekten af ISO 14001:2015?

ABB leverer strøm til skibe i havn

Sidste chance for Early Bird-rabat til PROCURETECH FORUM

Hvad kendetegner en viking?

Serviceopgave på blæsere

God vs. dårlig rådgivning – Kender du forskellen?

Se video: Skrot falder, plader stiger - corona spøger

Ét login med adgang til det hele - Fyns Kran Udstyr

Udførelse af elforsyningsanlæg - efter de nye regler

FRECON sætter kursen for 2020

2 dages gratis inspiration og viden om bæredygtigt byggeri

Præcisionstransportbånd

Få en ugentlig OEE-rapport direkte i din mailbox

Bliv Lead Auditor i henhold til ISO 45001:2018 på 1-2 dage

Roxtec kabel- og rørgennemføringer i boreplatforme, Nordsøen

Send til en kollega

0.19
